Lo aseguró el subsecretario de Energía de la Provincia a este medio, ya que los resultados de las obras de instalación del transformador de Paso de la Patria demostraron buenos resultados. Crece la expectativa frente al avance en las inversiones para regularizar la situación energética de la región.

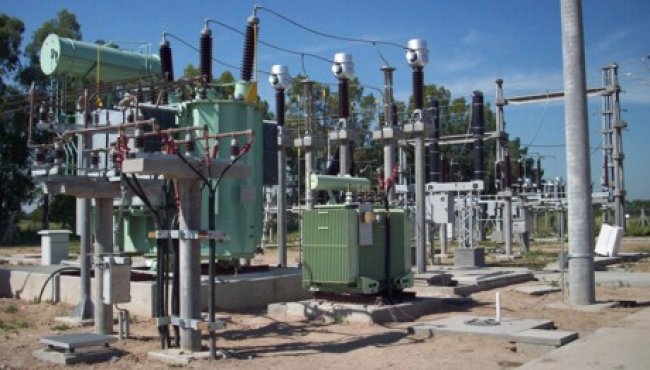

El arribo del carretón con el nuevo transformador destinado a la Estación de rebaje de Paso de La Patria generó grandes expectativas entre los distintos sectores empresariales de la región y en la comunidad en general, ya que ayudaría a solucionar en gran parte la crisis energética.
No obstante, los trabajos de instalación del equipo llevaría algunos días más, por lo que, desde la Dirección Provincial de Energía de Corrientes, pidieron a la población prudencia frente a la posibilidad de tener que afrontar más cortes del suministro de energía en las próximas jornadas hasta tanto no culminen las obras en la central transformadora de la localidad vecina y algunos otros trabajos en plantas distribuidoras de la región.
Por su parte, el subsecretario de Energía, Marcelo Gatti, en diálogo con EL LIBERTADOR, desestimó las posibilidades de que se realicen cortes. "Estuvimos hoy (por ayer) en la planta de Paso de la Patria, donde los trabajos marchan de acuerdo al cronograma previsto, por lo que, si continúan de esta manera, no habría necesidad de suspender el suministro", subrayó el funcionario.
Por el momento, operarios de la Dpec se encuentran realizando ensayos para evaluar el funcionamiento del transformador que arribo a esta Capital el pasado 11 de enero desde Buenos Aires, el cual, según explicó Gatti a este medio, ayudaría a recuperar el flujo de energía de 900 kilovatios con que contaba la región, de acuerdo a la medición del 17 de diciembre de 2009.
Cabe destacar que las primeras pruebas resultaron exitosas, por lo que en el transcurso de la semana estaría en funcionamiento. "Todo depende de que los trabajos avancen sin inconvenientes, de acuerdo a lo previsto", concordó con el subsecretario el interventor de la Dirección Provincial de Energía de Corrientes, Vicente Parisi, quien además agregó que en los próximos días recibirá el informe oficial de estos avances para, desde allí, planificar la continuidad de las obras en distintos puntos de la Provincia.
En este sentido, el titular de la cartera municipal ratificó las versiones sobre el avance en las inversiones en distintas obras, tanto a nivel local como en distintas localidades de la provincia. "El llamado a licitación para construir la planta Corrientes. Este es un hecho, como también las obras en tres plantas de distribución en distintos puntos de esta Capital", subrayó Marcelo Gatti.
También dijo que, por el momento, no están previstas más reuniones con el empresariado correntino ni con otros sectores, en tanto que la situación de emergencia está siendo regularizada progresivamente, haciendo referencia, particularmente, a las obras que se realizaron en el tendido eléctrico de la Estación Transformadora de Bastiani que atraviesa el puente interprovincial Belgrano, que provee a la provincia de un flujo de 132 kilovatios, y el éxito de las pruebas realizadas en Paso de la Patria que, finalmente, será puesto en funcionamiento en el transcurso de esta semana.
No obstante, para solucionar completamente la crisis, deberán realizarse nuevas inversiones, tanto para la compra de equipamientos nuevos, como para la reparación de tendidos que tienen más de 30 años en funcionamiento.
Por otra parte, cabe destacar que Corrientes ha recibido una cantidad importante de equipos por parte de la empresa ENARSA.
Uno de estos generadores, de 5 megavatios, ha sido instalado en la localidad de Santa Rosa y otros de 8 mv que tuvieron como destino a la ciudad de Goya, de los cuales tres ya se encuentran en funcionamiento, por lo cual, pudo reducirse la frecuencia y duración de los cortes que azotaban a esta localidad y que generaron varias manifestaciones frente a las instalaciones de la Dpec.
Además de esto, el subsecretario explicó a este medio que la situación de la costa paranaense mejoraría con la construcción del tendido que uniría a esta localidad con Mercedes. De esta manera, se cerraría el anillo energético de esa región de la provincia.
Finalmente, tras concretarse el encuentro entre el gobernador Ricardo Colombi y el ministro de Planificación de la Nación, Julio De Vido, crece la expectativa frente a la posibilidad de sumar otro equipo de 13 megavatios para alimentar a esta Capital, que, según trascendió, ingresaría a la provincia a fines de enero.
Fuente: El Libertador
No obstante, los trabajos de instalación del equipo llevaría algunos días más, por lo que, desde la Dirección Provincial de Energía de Corrientes, pidieron a la población prudencia frente a la posibilidad de tener que afrontar más cortes del suministro de energía en las próximas jornadas hasta tanto no culminen las obras en la central transformadora de la localidad vecina y algunos otros trabajos en plantas distribuidoras de la región.
Por su parte, el subsecretario de Energía, Marcelo Gatti, en diálogo con EL LIBERTADOR, desestimó las posibilidades de que se realicen cortes. "Estuvimos hoy (por ayer) en la planta de Paso de la Patria, donde los trabajos marchan de acuerdo al cronograma previsto, por lo que, si continúan de esta manera, no habría necesidad de suspender el suministro", subrayó el funcionario.
Por el momento, operarios de la Dpec se encuentran realizando ensayos para evaluar el funcionamiento del transformador que arribo a esta Capital el pasado 11 de enero desde Buenos Aires, el cual, según explicó Gatti a este medio, ayudaría a recuperar el flujo de energía de 900 kilovatios con que contaba la región, de acuerdo a la medición del 17 de diciembre de 2009.
Cabe destacar que las primeras pruebas resultaron exitosas, por lo que en el transcurso de la semana estaría en funcionamiento. "Todo depende de que los trabajos avancen sin inconvenientes, de acuerdo a lo previsto", concordó con el subsecretario el interventor de la Dirección Provincial de Energía de Corrientes, Vicente Parisi, quien además agregó que en los próximos días recibirá el informe oficial de estos avances para, desde allí, planificar la continuidad de las obras en distintos puntos de la Provincia.
En este sentido, el titular de la cartera municipal ratificó las versiones sobre el avance en las inversiones en distintas obras, tanto a nivel local como en distintas localidades de la provincia. "El llamado a licitación para construir la planta Corrientes. Este es un hecho, como también las obras en tres plantas de distribución en distintos puntos de esta Capital", subrayó Marcelo Gatti.
También dijo que, por el momento, no están previstas más reuniones con el empresariado correntino ni con otros sectores, en tanto que la situación de emergencia está siendo regularizada progresivamente, haciendo referencia, particularmente, a las obras que se realizaron en el tendido eléctrico de la Estación Transformadora de Bastiani que atraviesa el puente interprovincial Belgrano, que provee a la provincia de un flujo de 132 kilovatios, y el éxito de las pruebas realizadas en Paso de la Patria que, finalmente, será puesto en funcionamiento en el transcurso de esta semana.
No obstante, para solucionar completamente la crisis, deberán realizarse nuevas inversiones, tanto para la compra de equipamientos nuevos, como para la reparación de tendidos que tienen más de 30 años en funcionamiento.
Por otra parte, cabe destacar que Corrientes ha recibido una cantidad importante de equipos por parte de la empresa ENARSA.
Uno de estos generadores, de 5 megavatios, ha sido instalado en la localidad de Santa Rosa y otros de 8 mv que tuvieron como destino a la ciudad de Goya, de los cuales tres ya se encuentran en funcionamiento, por lo cual, pudo reducirse la frecuencia y duración de los cortes que azotaban a esta localidad y que generaron varias manifestaciones frente a las instalaciones de la Dpec.
Además de esto, el subsecretario explicó a este medio que la situación de la costa paranaense mejoraría con la construcción del tendido que uniría a esta localidad con Mercedes. De esta manera, se cerraría el anillo energético de esa región de la provincia.
Finalmente, tras concretarse el encuentro entre el gobernador Ricardo Colombi y el ministro de Planificación de la Nación, Julio De Vido, crece la expectativa frente a la posibilidad de sumar otro equipo de 13 megavatios para alimentar a esta Capital, que, según trascendió, ingresaría a la provincia a fines de enero.
Fuente: El Libertador
